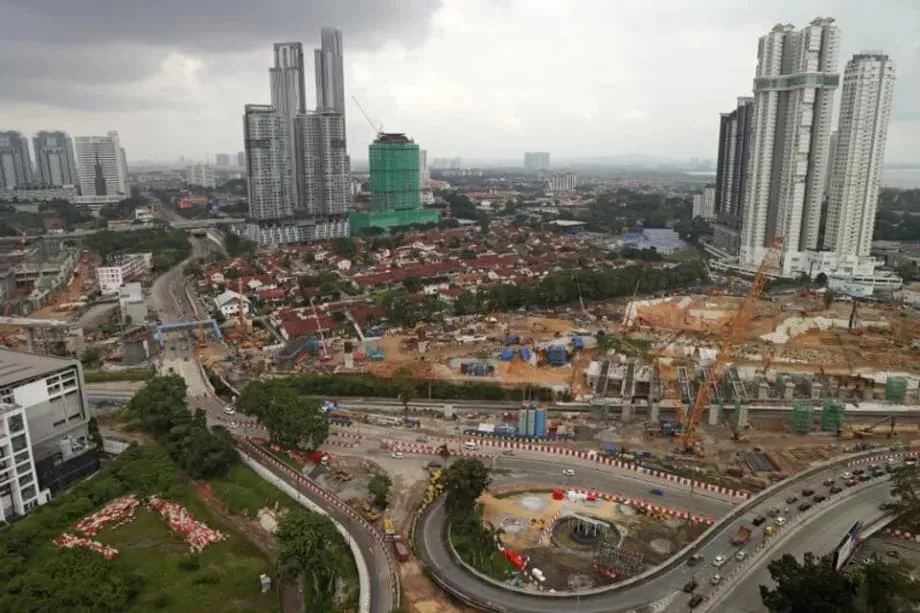

Taxa de rejeição de 30% expõe o déficit de capacidade da rede elétrica
Johor rejeitou até 30% dos novos pedidos para centros de dados em 2024, segundo a Area Market Intelligence, à medida que atrasos nas conexões elétricas começaram a determinar quais investimentos poderiam avançar. O problema do estado malaio deixou de ser a quantidade de eletricidade que pode gerar e passou a ser se essa energia pode chegar a uma nova instalação quando seus operadores precisam dela.
Conteúdo
- Taxa de rejeição de 30% expõe o déficit de capacidade da rede elétrica
- Por que os limites de Singapura levaram investimentos para o outro lado do estreito
- Anúncios na região avançam mais rápido que as obras
- Por que um prédio concluído ainda pode esperar anos pela energia
- Demanda por água leva moradores ao debate
- Prontidão dos serviços públicos está mudando o valor dos terrenos
- Controles sobre chips de IA acrescentam uma complicação comercial
- Operadores buscam caminhos mais rápidos para obter eletricidade
- As datas por trás do aperto na infraestrutura de Johor
- Em resumo
A dimensão do descompasso impressiona. Johor tem aproximadamente 580 megawatts de capacidade operacional em centros de dados, enquanto a capacidade planejada, incluindo projetos em estágio inicial, chega a 5,8 gigawatts, segundo a Knight Frank. Como um gigawatt equivale a 1.000 megawatts, o total planejado é quase 10 vezes maior que a capacidade já em operação.
Os desenvolvedores enfrentam cronogramas das concessionárias que não coincidem com seus planos de construção, incerteza sobre quem deve fornecer a infraestrutura das subestações e problemas de planejamento descobertos em fases avançadas do desenvolvimento. Por isso, dinheiro para investimento e terrenos disponíveis já não bastam para viabilizar um projeto. Uma data confiável para a conexão à rede elétrica tornou-se um requisito central.
A expansão de Johor também enfrenta pressão da demanda por água, protestos de moradores e um escrutínio mais rigoroso sobre chips avançados de inteligência artificial. Essas questões se sobrepõem: uma instalação precisa de eletricidade, refrigeração e equipamentos antes de poder atender clientes, portanto um atraso em qualquer uma dessas áreas pode paralisar todo o investimento.
No segundo trimestre de 2025, Johor havia aprovado 42 projetos de centros de dados, no valor de 164,45 bilhões de ringgits, ou US$ 39,08 bilhões. O estado respondia por 78,6% da capacidade operacional de TI da Malásia. Esses números mostram por que os atrasos em Johor são relevantes tanto para as ambições do país em infraestrutura digital quanto para cada desenvolvedor.
Por que os limites de Singapura levaram investimentos para o outro lado do estreito
As restrições de Singapura ajudaram a transformar Johor em um polo de atração para investimentos em centros de dados. A cidade-Estado, historicamente o principal centro digital da região, impôs uma moratória à construção de novos centros de dados por três anos, até janeiro de 2022, devido a severas limitações de eletricidade e água.
Posteriormente, Singapura lançou seu Roteiro para Centros de Dados Verdes e aprovou 300 megawatts de capacidade adicional. Ainda assim, o crescimento continuou limitado por requisitos rigorosos de sustentabilidade e pela escassez de espaço físico.
Johor oferecia terrenos mais baratos, mais recursos em comparação com as limitações territoriais da ilha de Singapura e acesso à conectividade de fibra óptica do centro financeiro vizinho. Sua localização, logo do outro lado do estreito de Johor, tornou o estado um lugar atraente para expandir mantendo-se perto das redes digitais de Singapura.
A onda de investimentos resultante aumentou a pressão sobre a infraestrutura local. O Kenanga Investment Bank Berhad projeta que, até 2035, o consumo de eletricidade dos centros de dados da Malásia equivalerá a 20% da capacidade total de geração de energia do país. A Malásia planeja adicionar de 6 a 8 gigawatts de geração a gás, mas as melhorias na transmissão e distribuição necessárias para levar essa eletricidade podem levar anos.
Anúncios na região avançam mais rápido que as obras
A região da Ásia-Pacífico registrou quase 13 gigawatts em anúncios de novos projetos de centros de dados no primeiro semestre de 2025, alta de 160% em relação ao ano anterior, segundo pesquisa da Knight Frank. Esses projetos representam mais de US$ 180 bilhões em investimentos necessários, reforçando a posição da região como o polo de infraestrutura digital que mais cresce no mundo.
A inteligência artificial e a computação em nuvem impulsionam a demanda por capacidade de processamento. A demanda global por capacidade em centros de dados cresceu 30% em 2024, mas as obras têm dificuldade para acompanhar o ritmo dos anúncios devido a atrasos nas conexões elétricas e nas licenças.
A DC Byte afirma que a oferta comprometida cresceu mais de seis vezes desde 2019. Oferta comprometida significa projetos que garantiram terreno, eletricidade e licenças de planejamento. Mesmo com esses compromissos, a capacidade em construção já não cresce no mesmo ritmo dos anúncios.
Colby Cox, diretor-geral para as Américas da DC Byte, descreveu a distância entre a demanda dos clientes e a capacidade de concluir instalações, particularmente nos Estados Unidos:
O mercado não está esfriando. Há compromissos acima da capacidade e entregas abaixo do esperado. Especialmente nos EUA, estamos vendo uma tensão real entre intenção e execução. Os projetos são alugados antes do início das obras, mas os atrasos na rede elétrica e na obtenção de licenças estão adiando ainda mais as entregas. Não é um problema de demanda. É um gargalo no desenvolvimento.
A avaliação de Cox indica que a vantagem competitiva está com os operadores capazes de colocar capacidade em funcionamento. Johor enfrenta o mesmo teste prático: anunciar um campus ou encontrar clientes pouco resolve se a conexão elétrica só chegar depois que o prédio estiver pronto.
Por que um prédio concluído ainda pode esperar anos pela energia
Uma usina gera eletricidade. Linhas de transmissão transportam essa energia por longas distâncias, enquanto subestações e transformadores a preparam para ser fornecida aos usuários locais. O gargalo de Johor está nessa cadeia de distribuição: um determinado local pode não ter a infraestrutura necessária para atender um grande cliente novo, mesmo quando há geração de eletricidade disponível em outro lugar.
Uma análise do Boston Consulting Group estima que o desenvolvimento de um centro de dados típico construído em terreno novo leva de dois a três anos. A expressão “em terreno novo” significa construir em um local ainda não desenvolvido. Os estudos de interconexão elétrica e as melhorias de infraestrutura associados normalmente levam de quatro a oito anos, criando uma diferença substancial entre o cronograma da construção e o da energia.
A Area Market Intelligence identifica três pontos de falha em Johor: cronogramas das concessionárias incompatíveis com os prazos de construção dos desenvolvedores, falta de clareza sobre a responsabilidade pelos investimentos em subestações e restrições de planejamento que só aparecem depois que os projetos passam pelas etapas iniciais de aprovação.
Desenvolvedores que usam os números regionais de geração de eletricidade para avaliar um local podem descobrir mais tarde que a infraestrutura de transmissão nas proximidades não suporta a carga necessária. O setor chama de “tempo até a energia” o período de espera até que a eletricidade possa ser efetivamente usada. Em Johor, esse prazo determina cada vez mais se um projeto pode avançar.
Os centros de dados também precisam de fornecimento de eletricidade altamente estável, condições específicas de tensão e frequência e conexões redundantes. A redundância oferece outra rota de fornecimento caso uma delas falhe, ajudando a manter os sistemas de computador em funcionamento. Atender a esses requisitos pode exigir mais trabalho do que simplesmente aumentar o número de megawatts disponíveis.
A Tenaga Nasional Berhad, a concessionária nacional, precisa coordenar essas melhorias com os órgãos reguladores locais e os desenvolvedores privados. Os projetos podem ficar paralisados quando as partes não têm uma estrutura clara para definir quem paga pelos novos equipamentos e quem é responsável por construí-los.
Demanda por água leva moradores ao debate
Um único centro de dados com capacidade de 100 megawatts pode usar aproximadamente 4,2 milhões de litros de água por dia para refrigeração, o equivalente ao abastecimento necessário para milhares de moradores. Johor já depende da vizinha Singapura para uma parcela significativa de sua água tratada e enfrentou várias interrupções no abastecimento.
Moradores protestaram em frente a um canteiro de obras de um centro de dados, alegando poluição por poeira e manifestando preocupação com possíveis faltas de água. A manifestação foi descrita como o primeiro grande protesto público contra o setor na Malásia, mostrando que a expansão encontra resistência para além do processo de conexão elétrica.
O professor associado Dr. Muhammad Najib Razali, especialista em economia imobiliária da Universiti Teknologi Malaysia, afirmou que os órgãos reguladores sinalizavam que a distribuição de água e energia precisava proteger os usuários residenciais e os setores essenciais. Ele descreveu o acesso aos serviços públicos como cada vez mais sujeito a condições:
Já não se presume que água tratada e energia da rede estejam disponíveis sob demanda. Elas estão se tornando insumos condicionais, sujeitos a limites, requisitos de eficiência e escrutínio das políticas públicas.
Para os moradores, essas condições dizem respeito à confiabilidade dos serviços cotidianos. Para os operadores, afetam a possibilidade de um local obter os recursos necessários para funcionar continuamente. A distribuição de água e eletricidade, portanto, liga diretamente as preocupações da população local às decisões de investimento.
Prontidão dos serviços públicos está mudando o valor dos terrenos
Dr. Najib afirmou que terrenos com acesso comprovado a serviços públicos têm preço mais alto e estão sujeitos a menos atrasos. O acesso a fontes alternativas de água, sistemas de água de reúso ou maior eficiência energética pode tornar um local mais atraente do que outro imóvel em uma região igualmente desejável.
Locais que dependem inteiramente da água municipal ou de conexões elétricas convencionais enfrentam mais incerteza. Água e energia deixaram de ser apenas aspectos de apoio da infraestrutura e se tornaram fatores primordiais no valor dos terrenos e no risco de investimento.
Segundo informações, Johor está construindo três novos reservatórios e estações de tratamento de água em resposta à pressão sobre o abastecimento. O governo também impôs tarifas de água mais altas aos centros de dados e incentivou os operadores a usar águas residuais recicladas.
Algumas instalações mais novas estão adotando projetos que usam ar para refrigeração e eliminam totalmente o consumo de água. Esses sistemas exigem mais energia e são menos eficientes no clima tropical de Johor. Reduzir a demanda por água pode, portanto, aumentar o desafio de garantir eletricidade suficiente.
Os desenvolvedores precisam considerar os dois recursos em conjunto. Um local com prazo mais curto para conexão elétrica ainda pode enfrentar restrições de água, enquanto uma instalação projetada para evitar o consumo de água pode precisar de mais energia para seu sistema de refrigeração.
Controles sobre chips de IA acrescentam uma complicação comercial
Empresas chinesas, incluindo Tencent, Huawei e Alibaba, estabeleceram uma presença significativa em Johor, atraídas pelas mesmas vantagens de localização e infraestrutura que atraem empresas americanas. A decisão da Malásia de desacelerar a expansão dos centros de dados também afeta os esforços chineses para obter acesso a chips avançados de inteligência artificial abrangidos pelos controles de exportação dos Estados Unidos.
Washington expressou preocupação de que centros de dados fora da China possam comprar chips restritos da Nvidia para treinar modelos de IA que apoiem aplicações militares chinesas. A questão aumenta o escrutínio sobre projetos que já enfrentam limitações de eletricidade e água.
Em julho de 2025, a Malásia anunciou a exigência de licenças para todas as exportações, reexportações via países intermediários e operações de trânsito de chips de alto desempenho fabricados nos Estados Unidos. A reexportação via país intermediário envolve o transporte de mercadorias por um local intermediário antes de chegarem ao destino; o trânsito ocorre quando mercadorias passam por um país.
Brechas regulatórias permitem tecnicamente que centros de dados chineses importem chips para uso na Malásia. Ainda assim, o escrutínio desses projetos está aumentando à medida que Kuala Lumpur busca concluir acordos comerciais com Washington, obrigando os formuladores de políticas malaios a equilibrar os investimentos chineses com as preocupações estratégicas americanas.
Lee Ting Han, vice-presidente da coordenação de desenvolvimento de centros de dados de Johor, sugeriu que a reestruturação de empresas chinesas provavelmente busca diversificar sua base de clientes diante de possíveis mudanças nas tensões comerciais. Ele citou a separação da DayOne de sua controladora, a GDS Holdings. Em conjunto, os atrasos na eletricidade e a incerteza sobre as regras para chips complicam as decisões sobre onde, quando e para quem será construída a nova capacidade.
Operadores buscam caminhos mais rápidos para obter eletricidade
A Microsoft usou geradores a gás em sua instalação de Querétaro, no México, devido a atrasos semelhantes na rede elétrica. O exemplo mostra como até grandes empresas de tecnologia podem recorrer temporariamente à geração de energia por combustíveis fósseis para manter as instalações em funcionamento enquanto aguardam as conexões convencionais.
A Vantage Data Centers firmou parceria com a VoltaGrid para instalar mais de um gigawatt de capacidade em microrredes a gás natural na América do Norte. Microrrede é um sistema local de eletricidade que atende um local ou um conjunto de locais. A capacidade proposta foi projetada para ser instalada em meses, e não em anos.
O Google adotou uma abordagem diferente na Malásia e assinou um contrato de compra de energia de 21 anos com a TotalEnergies. O acordo garante um terawatt-hora de eletricidade renovável certificada, proveniente da usina solar Citra Energies, no âmbito do Programa Corporativo de Energia Verde da Malásia.
O acordo do Google mostra como grandes operadores de serviços em nuvem buscam garantir geração dedicada por longos períodos para apoiar suas metas de sustentabilidade e contornar algumas limitações associadas ao fornecimento convencional das concessionárias. A quantidade de eletricidade renovável contratada e o cronograma de fornecimento para um campus específico continuam sendo aspectos práticos distintos do planejamento.
Usinas solares, armazenamento em baterias e geração no próprio local também despertam interesse como soluções temporárias. Equipamentos instalados depois do medidor fornecem eletricidade no lado do cliente, em vez de depender inteiramente da energia fornecida pela rede mais ampla.
Sistemas independentes enfrentam requisitos rigorosos de confiabilidade, e ampliá-los para atender instalações na escala de gigawatts traz grandes desafios técnicos e financeiros. O Boston Consulting Group prevê que os centros de dados conectados à rede continuarão sendo a opção preferida. A consultoria aponta mudanças nos procedimentos e contratos de conexão que reduzam os riscos dos investimentos das concessionárias como formas de ajudar os projetos a avançar. Os desenvolvedores também estão considerando mercados secundários onde há capacidade disponível na rede.
As datas por trás do aperto na infraestrutura de Johor
As atuais limitações de Johor se desenvolveram ao longo de vários anos, à medida que a demanda regional cresceu, Singapura restringiu novas construções e a Malásia buscou administrar os recursos e equipamentos necessários para a próxima onda de instalações.
- Desde 2019: A oferta comprometida de centros de dados cresceu mais de seis vezes, segundo a DC Byte.
- Janeiro de 2022: Terminou, após três anos, a moratória de Singapura sobre a construção de novos centros de dados.
- 2024: Johor rejeitou até 30% dos novos pedidos, enquanto a demanda global por capacidade em centros de dados cresceu 30%.
- Primeiro semestre de 2025: A Ásia-Pacífico registrou quase 13 gigawatts em anúncios de projetos, alta de 160% em relação ao ano anterior.
- Segundo trimestre de 2025: Johor havia aprovado 42 projetos no valor de 164,45 bilhões de ringgits, ou US$ 39,08 bilhões.
- Julho de 2025: A Malásia anunciou exigências de licenças para exportações, reexportações via países intermediários e operações de trânsito de chips de alto desempenho fabricados nos Estados Unidos.
- Outubro de 2025: A Malásia havia programado o lançamento de uma Estrutura para Centros de Dados Sustentáveis.
- 2035: O Kenanga projeta que o consumo de eletricidade dos centros de dados equivalerá a 20% da capacidade total de geração de energia da Malásia.
A Estrutura para Centros de Dados Sustentáveis tinha como objetivo estabelecer diretrizes mais claras para o uso de recursos e possivelmente simplificar as aprovações. Também poderia abordar a falta de clareza sobre a responsabilidade pelas subestações. Até 13 de fevereiro de 2026, não havia confirmação de seu lançamento nem de disposições específicas, deixando incerto seu efeito sobre esses atrasos.
O desafio imediato de Johor é alinhar os cronogramas dos planos de construção, dos investimentos das concessionárias e da distribuição de recursos. Novas capacidades de geração podem sustentar o crescimento, mas os projetos também precisam de subestações, conexões de transmissão, sistemas confiáveis de refrigeração e clareza sobre as regras para equipamentos antes que a capacidade computacional planejada possa entrar em operação.
Em resumo
- Johor rejeitou até 30% dos novos pedidos para centros de dados em 2024, enquanto atrasos na distribuição pela rede limitavam o desenvolvimento.
- A capacidade planejada de 5,8 gigawatts é quase 10 vezes maior que os aproximadamente 580 megawatts já em operação.
- No segundo trimestre de 2025, o estado havia aprovado 42 projetos no valor de 164,45 bilhões de ringgits e respondia por 78,6% da capacidade operacional de TI da Malásia.
- O desenvolvimento de um centro de dados novo típico leva de dois a três anos, enquanto os estudos de conexão associados e as melhorias de infraestrutura podem levar de quatro a oito anos.
- A demanda por água, os protestos de moradores e a distribuição mais restrita de recursos afetam a escolha dos locais e o risco de investimento.
- As exigências malaias de licenças para chips, anunciadas em julho de 2025, acrescentaram escrutínio comercial a um setor que já enfrenta atrasos de infraestrutura.
- Os operadores buscam geração a gás, contratos de eletricidade renovável, energia solar, baterias e mercados com capacidade disponível na rede.
